醫院手術室淨化工程(醫療潔淨室潔淨工程)醫院醫療行業(ye) 是一個(ge) 很龐大而特殊的行業(ye) ,特別是醫院手術室對空氣潔淨度要求也很高。

醫院手術室淨化工程醫院手術部由手術一室(Ⅲ級),手術三室(Ⅲ級),手術二室(Ⅱ級)和十萬(wan) 級的器械室,敷料室,潔淨走廊組成,位於(yu) 醫院新建的綜合病房樓七層,淨化空調麵積138m2。通常,合格的醫院手術室淨化工程或者醫療潔淨室對醫院空氣的最低要求用效率為(wei) 30%的預濾器和效率為(wei) 90%的亞(ya) 高效濾器結合使用進行過濾。一般情況下需要高效過濾器和高效送風口過濾,但在特殊情況下如隔離室、特定的測試和護理區域則需要高效過濾器過濾。
潔淨手術室類別及等級參考:

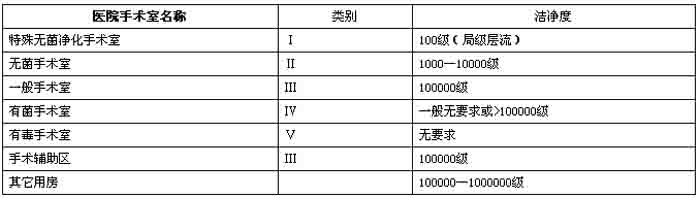

潔淨手術室類別及等級參考醫院係統的潔淨室用於(yu) 手術室,也就是我們(men) 現在所說的醫院手術室淨化工程。開始它隻是在矯形手術中獲得廣泛應用,因為(wei) 矯形手術時間較長,易於(yu) 引起感染。控製水平較理想的是使用手術台附近的空氣潔淨度達到100級。一般建議使用頂部高效空氣過濾係統,它能覆蓋至少3m×3m的麵積,從(cong) 而將手術台和人包括在內(nei) 。

醫療潔淨室獲得應用的其它領域有分娩室、保育室、燒傷(shang) 室、心髒病人護理單元等。最新進展之一是牙外科手術潔淨室的應用,它降低了在長期手術過程中醫務人員被感染的危險。

潔淨室作為(wei) 醫院重要的功能分區之一,其工程質量直接影響到醫院的使用和對患者的治療。要提高醫院潔淨室的工程質量,必須從(cong) 設計、施工和維護三方麵同時重視。

醫院應用潔淨環境最廣泛的潔淨手術室,是用空氣潔淨技術取代傳(chuan) 統的紫外線等手段對全過程實行汙染控製的現代手術室。在潔淨手術室內(nei) ,患者感染率可降低 10 倍以上,從(cong) 而可以少用或不用會(hui) 傷(shang) 害患者免疫係統的抗生素。既要無塵又要無菌是潔淨手術室的特點。

醫院潔淨室包括手術室、產(chan) 科、嬰幼兒(er) 病房(NICU)、ICU(重症監護室)、燒傷(shang) 病房及解剖室、淨化實驗室、人工透析室、標本室等,其工程質量與(yu) 醫療質量有著直接而重要的關(guan) 係。

百級潔淨手術室一、設計
我國《潔淨室施工及驗收規範》(以下簡稱“規範”)強調,新風必須遵循三級過濾的原則。這是因為(wei) 和空調係統相比,淨化係統新風的塵濃負荷比高達 90% 以上,因此,為(wei) 了運行質量必須強調新風三級過濾。現在醫院潔淨手術部的標準和規範中都已將此作為(wei) 規定。另外,回風必須有過濾器,能放中效最好。設計人員隻有準確理解了“規範”的要求,才能使潔淨室最大程度地滿足醫院的功能要求。

設計人員要確保潔淨室工程質量,還必須對醫院潔淨室施工現場做認真地調研、考察,否則,設計出來的潔淨室工程質量就會(hui) 大打折扣。如在對某醫院潔淨室做含塵濃度檢測時,突然發現塵濃普遍急劇上升,超標嚴(yan) 重。工程人員首先想到的是過濾器風口漏,經檢查,雖然發現確實有漏,但和檢測出的塵濃數量不相當。根據經驗判斷,這是新風口設計不當,由於(yu) 設在 5 層樓頂上向下的新風口,其下方正好有一垃圾站,而該垃圾站有定期燒垃圾的習(xi) 慣,大量濃塵正是來自新風口下方冒出的濃煙。這樣的新風口位置,必然產(chan) 生危及室內(nei) 潔淨度的結果,無論後期施工質量如何,其潔淨室的工程質量也很難達到要求,實際上這與(yu) “規範”中要求的新建潔淨手術室應遠離汙染源的總體(ti) 要求是相違背的。

設計是潔淨室工程質量的基礎,醫院手術室淨化工程的設計絕不是閉門造車,需要不斷解決(jue) 問題以滿足潔淨室工程質量要求,故設計是潔淨室工程質量的第一道保障。

二、施工
潔淨室施工質量控製可以分為(wei) 3個(ge) 階段:即準備階段、施工階段和驗收階段。

(一)準備階段質量控製要點
1、認真做好圖紙會(hui) 審和技術交底
充分領會(hui) 設計意圖,做好圖紙會(hui) 審和技術交底工作是保障潔淨室施工質量的重要技術環節,發現和解決(jue) 在施工中難以操作的技術難題,為(wei) 保證潔淨室施工質量打下堅實的基礎。
施工中會(hui) 出現各種矛盾,這需要施工方與(yu) 設計、建設方合作,在保證潔淨室施工質量的前提下進行合理變更。
如在對某潔淨室改擴建工程檢查中發現,原設計的風管尺寸在主體(ti) 大樓樓層高度受限製的吊頂層內(nei) 根本無法施工,後經施工方與(yu) 設 計人員和建設方的協調,在不影響工程質量的前提下,將風管尺寸從(cong) 方形變為(wei) 扁形,既滿足了風量要求,又保證了施工吊頂高度的要求。
2、嚴(yan) 格控製材料設備質量
潔淨室的材料設備主要有各類裝飾材料和空調設備材料。對裝飾材料應嚴(yan) 格按國家有關(guan) 工程技術標準、施工質量驗收規範和設計文件的要求進行檢驗和驗證。潔淨室應使用不產(chan) 塵、不積塵、耐腐蝕、防潮防黴和容易清潔並具有防火功能的材料,不能使用木材和石膏板作表麵裝飾材料。
空調保溫材料也必須符合國家有關(guan) 規定達到耐腐蝕、不產(chan) 塵、不附著灰塵和防火等要求。

(二)工程質量控製要點
1、選擇經過專(zhuan) 業(ye) 培訓的施工隊伍
潔淨室施工涉及裝飾、暖通、電氣和醫用氣體(ti) 等專(zhuan) 業(ye) ,施工人員須對潔淨室施工規範、施工工藝、施工質量有全麵認識,否則,施工質量很難得到保障。

2、潔淨室內(nei) 密封控製重點
潔淨室內(nei) 密封控製重點內(nei) 容是圍護結構的密封施工質量,如板材與(yu) 板材之間應均勻塗密封膠,達到嚴(yan) 密不漏風;潔淨室內(nei) 的嵌壁器械櫃與(yu) 牆體(ti) 之間、壁板上安裝的插座、開關(guan) 、煙感探測器、照明箱體(ti) 及醫用燈帶、觀片燈等都需要用密封膠進行密封,且器械櫃中的各種管道和箱體(ti) 之間也都必須采用可靠和有效的密封措施。

手術室必威betway最新官网施工3、送回風管道質量控製
送回風係統管道的密封,是為(wei) 防止不潔淨的空氣進入風管,阻止了風管內(nei) 受汙染的空氣滲透出去,從(cong) 而可滿足潔淨室內(nei) 的潔淨度和延長高效過濾器使用時間。施工中應重點控製管道加工、管道施工和設備的安裝質量。
管道加工時應著重做好風管設備的清潔和管道加工過程中的密封措施。管道加工時應采用優(you) 質鍍鋅鋼板製作,滿足平整、光滑、堅固及耐侵蝕的要求;消聲器內(nei) 充填的消聲材料應不產(chan) 塵、不掉渣(纖維)、不吸潮、無汙染,不得用鬆散材料,纖維材料應為(wei) 氈式材料,外覆可以防止纖維穿透的包材。不應采用泡沫塑料和離心玻璃棉。風管製作前用中性洗滌劑去油汙,製作過程中防止劃傷(shang) ,製作結束用白綢布揩擦內(nei) 表麵應無任何油汙、灰跡為(wei) 清洗合格。風管管段加工清洗合格後用塑料薄膜保護好風管兩(liang) 端再運至現場安裝,所有風管配件及設備在安裝前都須擦拭幹淨,否則不可安裝。

管道連接及設備安裝過程中應注意做好密封措施,避免二次汙染,由於(yu) 軟管、軟接頭有滯塵的問題,所以淨化管道和機動設備連接時可用軟接頭,但在管路上不宜使用。

其次,控製二次微生物汙染比二次汙染更有意義(yi) ,也更容易被忽視。二次微生物汙染含在二次塵汙染中,主要含在空調處理裝置中。空調處理裝置在運行時積累的細菌和塵粒,在停運期間,高溫高濕的環境和塵粒提供的營養(yang) 為(wei) 微生物的繁殖提供了最有利的條件。新繁殖的微生物及其釋放出的有害有味氣體(ti) 和大量有害代謝物、屍體(ti) 和碎片——這之中有很大一部分是高效過濾器不能阻擋的,於(yu) 是就構成了微生物二次汙染。

事實告訴我們(men) ,軟接頭也是微生物二次汙染一個(ge) 重要來源。這是因為(wei) 軟接頭通常不保溫,結露就在這裏發生。對醫用潔淨室來說,即使是少量軟接頭也必須采取雙層或保溫軟接頭的措施。

最後,組合式空調機組所有接縫處都應作密封處理,表冷器凝結水排水管上設水封,以保證空調器密閉不漏風。
(三)驗收階段質量控製要點
淨化空調係統的調試工作是工程驗收階段不可少的一項重要工作。通過調試可以及時發現施工中存在的一些缺陷並及時進行整改和修補,調試對設計圖紙也是一個(ge) 重要的驗證過程。

潔淨室和空調送回風管道應在安裝高效過濾器前達到清潔要求,淨化空調係統必須連續空吹12小時以上,空吹後再對送回風管和空調機組內(nei) 部進行清掃和擦洗幹淨。

工程竣工後,建設單位應組織醫療部門、使用潔淨室的相應科室、設計和施工單位依照工程設計文件和《醫院潔淨手術部建築技術規範》、《通風與(yu) 空調工程施工驗收規範》和《潔淨室施工及驗收規範》等有關(guan) 施工質量驗收規範對潔淨室進行嚴(yan) 格的質量驗收,並應委托有資質的第三方檢測單位對潔淨室內(nei) 潔淨度對照設計文件和有關(guan) 標準規範進行檢測。

無菌手術室三、維護維護
在保證醫院手術室淨化工程質量的過程中同樣有著舉(ju) 足輕重的作用。有資料顯示,某醫院潔淨室內(nei) 工作人員突然暈倒,經查一方麵是新風加熱器前沒有有效地過濾,該管路上有關(guan) 部件已嚴(yan) 重堵塞,由於(yu) 沒有維護,以致沒有新風吸入,加上空調箱內(nei) 一部分風機掉帶,總風量又小,導致潔淨室相對密閉,體(ti) 質較弱的人處在長期缺氧的室內(nei) 就會(hui) 出現暈倒狀況。

再如,某院潔淨手術室某日突然發現某點菌濃大增,隻能停止手術待查。結果查出某點上方過濾器有一肉眼可見的漏洞。技術人員相信這一漏洞在此前已經存在。問題出在平時對過濾器根本沒有檢查檢漏的製度,如果經常打開孔板檢查一下,這個(ge) 問題不難發現。

通過以上論述,我們(men) 看到,設計、施工和維護是保證醫院潔淨室工程質量的三位一體(ti) ,缺一不可。我們(men) 隻有在設計時保證潔淨室圖紙的功能合理性,在施工中嚴(yan) 格按照圖紙保證潔淨室的質量過程控製,在平時對潔淨室工程注意定期檢查和維護,才能從(cong) 全麵質量控製的角度保證潔淨室的工程質量。
為(wei) 伴有傳(chuan) 染病的患者手術時,應建立負壓潔淨手術室。方法:應采取增設排風機等有效手段以調節排風量,使潔淨手術室由正壓變成負壓。結果:在潔淨區域內(nei) 用空氣負壓差來控製氣流,吸收有害氣體(ti) ,潔淨室內(nei) 空氣。結論:使用負壓手術室可以從(cong) 根本上控製和解決(jue) 手術室空氣汙染問題。

一間負壓手術室通常包括一個(ge) 通風係統,以便空氣從(cong) 走廊或者任意相鄰區域流進負壓手術室,同時確保汙染的空氣無法從(cong) 負壓手術室逸出,流入醫院和衛生機構的其它區域。

自然條件下,空氣從(cong) 高壓帶向低壓帶流動。如果手術室處於(yu) 負壓狀態,外麵的空氣則會(hui) 不斷從(cong) 門下麵流進房間,同時防止房間內(nei) 滋生的氣態汙染微粒逸出,進入外麵的走廊。舉(ju) 一個(ge) 常見的負壓室例子,一間帶排氣扇的浴室就是一間負壓室。負壓條件形成後,關(guan) 閉浴室門,風扇就會(hui) 阻止不好聞的味道和濕氣逸出浴室。

要產(chan) 生負壓狀態,可通過平衡房間的通風係統,讓自動排放的空氣多於(yu) 自動提供的空氣即可實現。這樣就造成通風不平衡,房間通風係統不斷從(cong) 房間外麵吸進空氣補充。在一間經過精心設計的負壓室裏,空氣完全通過門下麵的一個(ge) 縫隙(一般大約半英寸高)流入。除該縫隙外,這間負壓室應該盡可能密封,以防止空氣通過各種其它裂縫和縫隙進入,例如窗戶四周的各種縫隙,牆上照明設備以及插座等。即使房間已經實現了負壓條件,這些地方漏進的空氣仍可能抵消或者消除房間的負壓狀態。

實現和維持房間負壓以便空氣流進房間所需的更小壓力差非常小(水位表的0.001英寸)。實際實現的負壓值取決(jue) 於(yu) 通風係統空氣消耗量與(yu) 供應量的差額以及房間的結構和大小,包括空氣流動路徑和流動開口。如果房間密封情況良好,則很容易實現高於(yu) 0.001英寸水位表的負壓值。但如果房間密封情況不佳,正如很多衛生機構的實際情況(特別是比較舊的醫療機構),要實現較大的負壓值可能需要排放量/供應量差值大於(yu) 通風係統容量。

要在一間通風係統正常運行的條件下實現負壓環境,首先調節房間的空氣流動供應量與(yu) 排放量,實現排放量比供應量高10%或者高50立方英尺/分鍾(取決(jue) 於(yu) 較高值)即可。大多數情況下,這種標準就能夠實現至少0.001英寸水位表的負壓值。如果無法實現0.001英寸水位表的負壓值,也不能通過增加流量差額(在通風係統允許範圍內(nei) )實現,則應仔細檢查該房間是否存在縫隙(例如門縫、窗縫、水管裝置和各種嵌入牆壁的裝置等),然後采取補救措施,密封這些裂縫。

房間內(nei) 的負壓值可通過改變通風係統運行或者打開和關(guan) 閉房間的門、走廊門或者窗戶而改變。如果已經建立起一種運行結構,應確保妥善關(guan) 閉負壓室以及其它區域(例如影響空氣壓力的走廊門)的所有門窗,人員需要進入或離開房間或區域的情況除外。

煙霧試驗
煙霧試驗是一種很簡單的程序,用於(yu) 確定房間是否已處於(yu) 負壓狀態。將一節火管置於(yu) 負壓室門下方,與(yu) 門保持約2英寸的距離。輕輕擠壓火管球莖,讓火管產(chan) 生少量煙氣。手持火管,與(yu) 門保持平行,煙氣從(cong) 管道中慢慢排出,確保煙霧排出速度低於(yu) 空氣速度。如果房間已處於(yu) 負壓條件,煙霧則會(hui) 從(cong) 門下方流入房間。如果房間處於(yu) 非負壓條件,煙霧則會(hui) 吹向門外或者保持靜止不動。

該試驗必須在門保持關(guan) 閉的情況下進行,並且,房間的所有窗戶也必須緊閉。如果房間的空氣淨化器已在運行(包括通風櫃或者生物安全櫃),必須保持運行。如果房間有接待室,則應測試從(cong) 走廊到接待室以及接待室到房間的壓力差。

相關(guan) 案例:
根據廣州市某醫院手術部淨化空調的要求,設計時采用了獨立淨化空調機組和集中新排風機組、小型熱泵,冬夏用大樓冷熱源的設計方案。手術室使用靜壓箱孔板送風、下側(ce) 回風,潔淨走廊和輔房上送上回。概要介紹了所采用的空氣處理方式、空調自控內(nei) 容、對象,工程竣工後進行的調試與(yu) 運行情況。測試與(yu) 運行結果表明:工作區的氣流速度場和溫度場分布均勻,噪聲、潔淨度、新風量、菌落數超過標準,其它指標達到標準,符合醫院使用要求。

1、概況
醫院手術部由手術一室(Ⅲ級)、手術三室(Ⅲ級)、手術二室(Ⅱ級)和十萬(wan) 級的器械室、敷料室、潔淨走廊組成,位於(yu) 醫院新建的綜合病房樓七層,淨化空調麵積138m2。大樓八層為(wei) 技術層,布置淨化機組、設備;熱泵機組置於(yu) 四樓屋麵上。根據醫院需要, 手術一室用於(yu) 普外手術,手術二室用於(yu) 胸外手術, 手術三室用於(yu) 眼科手術。為(wei) 滿足醫院的使用要求,設計時采用了獨立淨化空調機組和集中新排風機組、小型熱泵,冬夏用大樓冷熱源的設計方案。手術室使用靜壓箱孔板送風、下側(ce) 回風,潔淨走廊和輔房上送上回。測試與(yu) 運行結果表明:工作區的氣流速度場和溫度場分布均勻,噪聲、潔淨度、新風量、菌落數超過標準,並超過了2000年《醫院潔淨手術部建築技術規範》。其它指標達到設計要求。淨化空調係統運行四年來,效果較好。

2、室內(nei) 設計參數的確定
本工程采用的設計參數是根據《潔淨室施工及驗收規範》和《軍(jun) *醫院潔淨手術部建築技術規範》以及院方的要求,參照有關(guan) 技術措施和醫院手術部的設計經驗綜合考慮後確定的。根據醫院手術的類型和數量、院方劃給的手術部總麵積、手術部的樓層位置,確定了手術部的平麵布置,各個(ge) 房間的室內(nei) 設計參數規定見表1。
由於(yu) 醫用淨化空調係統空氣處理工藝的特殊要求,其初投資一般較高,在符合規範的前提下,院方常常會(hui) 提出更高的要求,係統的經濟性也越來越受到關(guan) 注。因此在確定室內(nei) 參數時,必需考慮醫院水、電、汽和土建的現狀,醫院的環境、資金和需要,有所側(ce) 重。

2.1室內(nei) 溫、濕度
室內(nei) 溫、濕度主要是為(wei) 醫護人員創造出最有利於(yu) 工作的舒適環境,滿足手術過程的嚴(yan) 格要求。適宜的溫度對保持病人的體(ti) 溫是必須的;濕度低會(hui) 產(chan) 生靜電和切口軟組織失水,濕度高使人不適、影響精細操作。因為(wei) 院方長時間的大型手術很少,南京常年空氣濕度較高,本工程對溫度嚴(yan) 格控製、對濕度的上限嚴(yan) 格控製、濕度的下限要求降到次要位置。

潔淨室潔淨工程效果圖2.2室內(nei) 空氣潔淨度
考慮到醫院的手術對象多為(wei) 老年人,控製感染的要求特別強烈,提高潔淨度有利於(yu) 增強自淨的能力,抵抗幹擾;同時本工程采用的德國醫用衛生型機組風量大,壓頭高,確定除手術室按表1選擇潔淨度外,潔淨走廊和輔房均為(wei) 十萬(wan) 級,同時提高換氣次數:手術一室、三室為(wei) 38次/h,手術二室為(wei) 65次/h,輔房和潔淨走廊為(wei) 22次/h。

2.3室內(nei) 正壓
為(wei) 防止外部的汙染空氣進入手術室和潔淨區,保持室內(nei) 潔淨度要求,各房間設計為(wei) 正壓。由於(yu) 手術室采用醫用氣密門,換氣次數較高,故取表1的正壓值。

2.4室內(nei) 噪聲
對手術部而言,噪聲控製的要求較為(wei) 嚴(yan) 格。設計指標按表1,從(cong) 嚴(yan) 掌握。

2.5新風量
新風量對維持室內(nei) 正壓、稀釋並排除手術室內(nei) 有害氣體(ti) ,保證醫患人員的舒適性起著至關(guan) 重要的作用。

保證室內(nei) 正壓要求的新風量為(wei) :

新風量對維持室內(nei) 正壓、稀釋並排除手術室內(nei) 有害氣體(ti) ,保證醫患人員的舒適性起著至關(guan) 重要的作用。

保證室內(nei) 正壓要求的新風量為(wei) :Q1=a?∑(q?l)式中Q1——保持潔淨室正壓所需的新風量(m3/h);a——根據維護結構氣密性確定的安全係數,一般可取1.1~1.2;q——當潔淨室為(wei) 某一正壓時,其維護結構單位長度縫隙的滲漏風量(m3/h?m)可根據正壓值查表得到;l——維護結構的縫隙長度。
